12月21日上午,嘉興市小城鎮環境綜合整治工作考核驗收組在嘉興市公安局交警支隊支隊長孫建平的帶領下來到濮院鎮,通過聽取匯報、查閱臺賬、分組進行明察暗訪,對濮院小城鎮環境綜合整治工作進行考核驗收。

12月21日上午,嘉興市小城鎮環境綜合整治工作考核驗收組在嘉興市公安局交警支隊支隊長孫建平的帶領下來到濮院鎮,通過聽取匯報、查閱臺賬、分組進行明察暗訪,對濮院小城鎮環境綜合整治工作進行考核驗收。

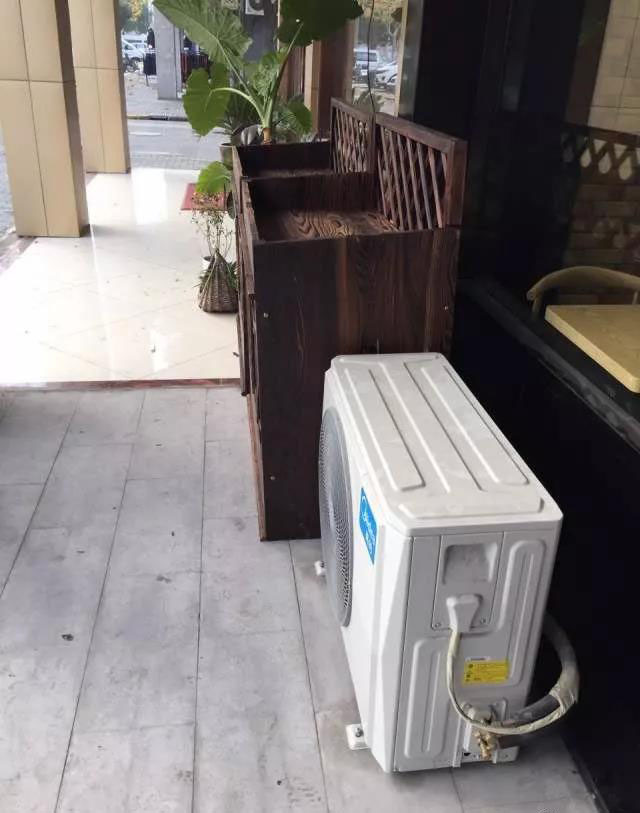

近期,濮院主要街道沿街店鋪的空調外機穿上的特別定制的“濮院時裝”,帶著濮院標志的外衣,有著古色古香的紋路,引起了大家的格外注意。原來,為提升濮院鎮容鎮貌,濮院小城鎮環境綜合整治小組特制空調機放置架,規范統一放置架大小和形象,一改先前雜亂無章的面貌。

濮院鎮小城鎮環境綜合整治

第38期

1

桐鄉市綜合行政執法局濮院分局

濮院分局不斷加強日常巡邏,強化鎮區市容管理力度,推進“六亂”整治工作。

(一)亂停車。本周共抄牌267輛,現場勸導規范停66輛,通知僵尸車2輛;

(二)亂堆物。本周共勸導越門經營132起;

(三)亂擺攤。本周共勸離流動攤販168個;

(四)亂開挖。12月21日,興旺路亂開挖,已通知停工;

(五)亂建筑。12月19日,濮院第四醫院門診部三樓平臺違建,通知停工;

(六)亂豎牌。12月20日,桐星大道與320國道扣破損廣告牌拆除,分局繼續加強戶外廣告及門頭店招的巡查工作,對存在破損、未經審批、不符合要求的進行通知,限期改正。

同時,分局進一步加強牛皮癬清理工作,本周共清理亂涂寫900多處,清理小廣告亂張貼2100多處,清理橫幅13條。

拆除橫幅

勸導流動攤販

勸離越門經營

破損廣告牌拆除

2

桐鄉市公安局交通警察二中隊

 本周我部進一推進“一創一”系列整治,為提升小鎮交通品味,進一步規范交通秩序,打造安全、暢通、有序的交通環境,堅持每日安排人員對轄區主要路口、路段的亂停車、亂行車、亂過路等交通亂象進行嚴管,確保路口通暢有序,依法通行。

本周在濮院轄區共糾違194起,違停抄牌215輛次,扣留機動車11輛。

同時繼續加強對交通參與者的交通安全宣傳,努力改善濮院轄區的道路通行秩序,努力提高交通參與者遵法守法意識。

3

城建辦

城建辦加強統籌部署,有序推進市政工程、路燈工程等工作。

一、路燈工程

1、新濮村紫云小區路燈安裝工程,土建施工中,已完成60%總投入約145萬元。因小區設施進度緩慢,路燈基礎施工推遲中。

2、820縣道新民線(申嘉湖高速入城口--嘉湖公路)路燈安裝工程,土建施工中,總投入255萬元。

3、橫新線(西浜村—新民線)路燈安裝工程,設計完成,預計投資75萬元。

二、市政工程

1、凱旋西路(恒樂路—恒業路)人行道工程,總長400米,寬8米。10月18日招標完成。中標價108.9098萬元。工期2個月。10月24日進場施工。現已基本完成

2、凱旋路與宏苑路交叉口渠化改造工程,已完成95%,總投入170萬元。待高壓線上改下后,再續施工。

3、幽湖公園人行橋梁工程,長20米,寬4.5米,已完成95%。總投入約87萬元。現欄桿燈光安裝中,河道已通航。

4、幽湖公園園路改造,總投入約65萬元。11.17開標完成,總價53.1062元。11.24日進場施工,現園路兩側平石鋪設中。

5、濱河大道(紫金路—三里塘)人行道完善工程,總投資約56萬元。已完成.12月21日已驗收。

6、凱旋路(興業路—永樂路)人行道改造工程設計完成,代理完成,現報名投標中。

7、濮院鎮中橫港、王母橋港護岸工程,招標完成,總價31.3998元。現已具備施工條件。

8、濮院鎮景盛路、廣場路人行道改造工程,設計完成,約投入金額100萬元。現景盛路施工中。

9、景盛路(人民橋—司法所)人行道改造。碎石墊層已鋪設完成,現人行道側石、樹框鋪設中。

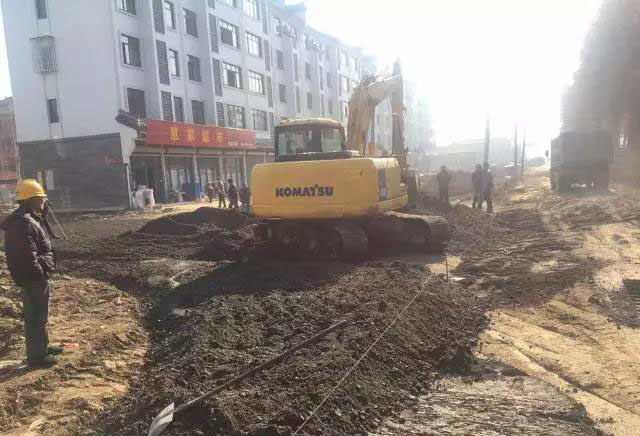

10、濮院鎮中興路拓寬及良三線污水管工程敷設水穩層。

三、綠化工程

1、王母橋港休閑漫步道綠化工程已招標完成,總長1100米,寬30米。11月底完成。總投入1000萬元。已完成95%。

4

濮管委規劃建設科

濮管委規劃建設科在市政、水利及交通設施工程等方面,規劃部署,推進工程有序開展。

1、永南橋拼寬、金龍橋、永宏橋新建橋梁工程,總投資530萬,其中永宏橋完成85%,永南橋拼寬完成65%,金龍橋完成15%。

2、大板橋港駁岸工程,總投資85萬,已完成85%。

3、土方運輸工程(園區大道、EG項目)正在施工,總投資498.2萬元,現已完成90%。

4、廟白港西側(聯越路-永越大道)、(金龍路-永越大道)景觀提升工程,總投資800萬,已完成工程量的45%。

5、廟白港公共廁所工程,總投資44.26萬元,現已完成85%。

6、景盛橋及景盛路道路工程,總投資773.8萬元,現已完成工程量的85%,景盛橋南北側準備上水穩。

7、毓子港綠地景觀二期工程,總投資730萬元,東西區基本完成,待驗收。

8、針織產業園區人行道改造(二期)工程,總投資325.6萬,改造面積15000㎡,基本完成,收尾階段。

9、齊宏路、越茂路人行道改造工程,總投資137.2萬元,已完成95%。

10、濮院鎮廟白港漫步道工程(320國道-工貿大道),總投資370.6萬,已完成工程量的40%。

11、毓子港綠地景觀二期工廁工程,總投資121.5萬,裝修階段,已完成工程量的80%。

12、恒興路(凱旋路-紫金路)道路及管網工程,總投資400.5萬元,人行道基礎完成,管道施工完成,路基整理完成,準備上塘渣,已完成工程量的45%。

13、市場區瀝青道路修復工程,總投資45萬,已完工,驗收完成。

14、永豐路(金龍路-南側高壓線)工程,總投資393萬,路基地基石灰土處理完成。

15、永越大道(恒興路-祥睦橋)人行道及排水溝工程,總投資268萬,路基開挖完成,污水管道鋪設中。

16、紫金路(恒興路-恒業路)工程,總投資375.7萬元,準備進場施工。

5

愛衛辦

本周愛衛辦在進行正常保潔的同時,對320國道,宏苑路、紫金路和恒樂路及其周邊綠地開展了整治,主要針對垃圾桶是否亂擺放,是否整潔、破損。垃圾分類工作有序推進,部分試點小區樓道下面已安裝有害垃圾收納袋241個,垃圾分類亭已建成19座。并在濮院鎮第三幼兒園開展了垃圾分類宣傳親子活動。

6

 經發中心和統計中心

本周,濮院鎮以消防整治為突破口,結合小城鎮綜合整治,同步推進退散進集工作,結合消防整治,四無企業、作坊整治工作穩步推進,加強聯合執法,采取了整治、查封等措施,有效推進了工作進度。一周來,共辦理備案90多戶,發出辦證通知20份,已辦理工商營業執照5戶。

7

三改一拆辦

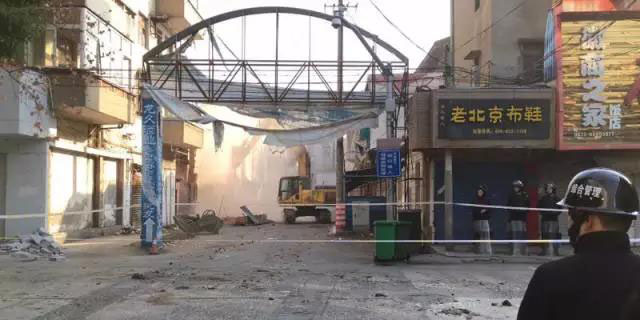

本周三對濮院老鎮區萬興街東段以及永樂路原綢廠內涉及古鎮拆遷范圍內的已征遷但還未拆除的房屋進行了統一的拆除,總計拆除面積為4200余平方米。

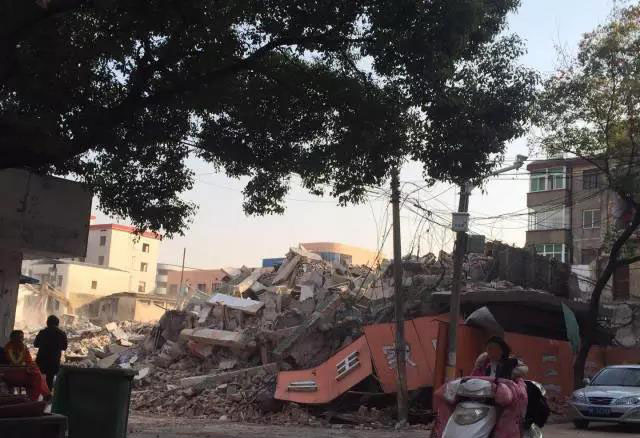

本次拆除因拆除的房屋均為沿街路面的房屋,來往車輛以及人流比較平凡對于拆除具有一定的危險性,因此濮院行政執法分局、綜合服務管理大隊以及交警二中隊等部門共同協作,對道路進行了封鎖并拉以警戒線,另外還調動了多臺挖掘機進行施工從而得以確保在最短的工期內將此些房屋進行拆除,讓此次拆除能夠以最快最安全最順利的拆除。

8

交管站

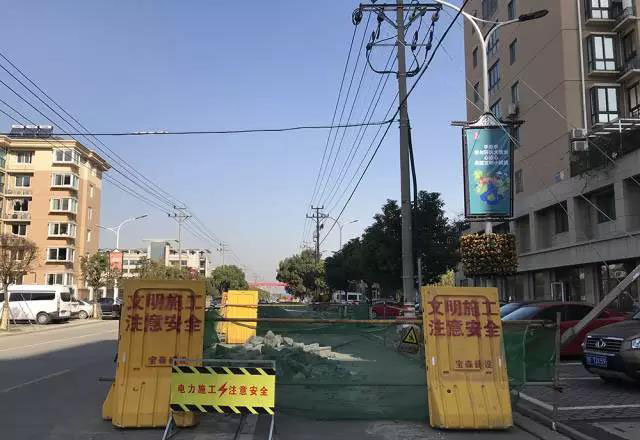

我鎮320國道北側弱電上改下工程,地下部分投資共83萬元,于11月正式開工,現經過一個月的緊張施工,地下頂管作業已初步完工。

另外,濮院鎮公交候車亭及電子站牌制作及安裝項目也已開工建設中。

作為中國特色小鎮和全省小城鎮環境綜合整治的中心鎮,濮院主動對標、自我加壓,通過高標準、嚴要求、高質量推進,高效能管理,全力以赴打好小城鎮環境綜合整治“百日攻堅”戰,力爭實現“一年有形象、三年大變樣”的整治目標,使城鎮面貌煥然一新,環境更加優美,小鎮魅力更加彰顯,全面提升城鄉居民的幸福感。
